TRAVAUX
2007 / 2008
Travaux d'aménagement du
stade Burles
et du carrefour de la piscine, rue Pasteur
Après les travaux du centre ville l'an passé place de la mairie c'est le Stade Burles et tous ses alentours avec le carrefour de la piscine, la rue Pasteur, l'Avenue Marius Jolly et Marius Jatteaux qui vont être concernés en cette année 2008. Pour cela le maire accompagné de ses adjoints et des responsables des études et travaux ont réunis les habitants des rues concernées , le Lundi 24 Septembre à 18h30, Salle des Colombes, pour leur expliquer les aménagements qui allaient être entrepris et qu'ils puissent poser leurs questions concernant ce quartier devenu assez dangereux niveau circulation et où des aménagements étaient réclamés depuis longtemps. Cependant certaines personnes ont exprimé leur colère sur le manque de concertation vu la date de la réunion, juste un mois avant le début des travaux, car peu de choses pourront désormais changer si les aménagements ne plaisent pas aux habitants car tout a été décidé sans leur avis alors que ceux sont les premiers concernés. Une cinquantaine de personnes sont donc venues entendre les explications sur ces gros aménagements.
La
première partie concernera le Stade Burles qui démarrera début
novembre 2007 pour une durée de 3 mois. Ce stade qui a besoin d'une grosse
rénovation va donc être entièrement refait avec l'ensemble de ses alentours afin
de le rendre selon les chargés d'études, plus utilisable et ouvert à tous, il
sera clôt pour empêcher l'intrusion de véhicules et un garde corps sera installé
tout autour, cependant un accès permettra d'y entrer lors de cas particuliers
des véhicules et permettre de poursuivre les manifestations qui s'y déroulaient
habituellement en plus des activités sportives comme la foire du Printemps, le
Carnaval et les feux de la St Jean, une buse sera par ailleurs installée au
centre. Deuxième partie ensuite qui démarrera que quelques jours ou petites semaines après ceux du stade, c'est à dire vers la mi / fin novembre, le réaménagement du carrefour de la piscine et ses alentours avec la rue Pasteur, l'avenue Marius Jatteaux qui durera elle 4 mois et qui a causé de grandes difficultés à aménager selon les chargés d'études car il fallait que tout soit sécurisé et la circulation conservée en double sens. Et c'est le point qui a d'ailleurs provoqué de nombreuses questions de la part des riverains. La grosse nouveauté sera comme vous pouvez le remarquer sur le plan ci joint, la suppression du petit parking devant la piscine qui sera transformé en petit terrain paysager avec la plantation de huit tilleuls et d'arbustes , une zone pavée en pierre calcaire avec de nombreux bancs. Les véhicules désirant se rendre sur l'avenue Marius Jolly seront eux un peu détourné et un stop sera installé pour rejoindre l'avenue de Grisolle. Un petit giratoire sera lui installé au centre devant l'entrée de la piscine au carrefour des 3 avenues. L'ensemble de ses avenues et carrefours modifiés sera relié par des passages piétons protégés depuis l'école Jean Moulin, aux normes handicapées avec des trottoirs de partout donc plus larges et séparés de la chaussée par des barrières métalliques aux endroits nécessaires avec la création de nombreux passages cloutés. |
|
LE SUIVI DES TRAVAUX DU STADE BURLES

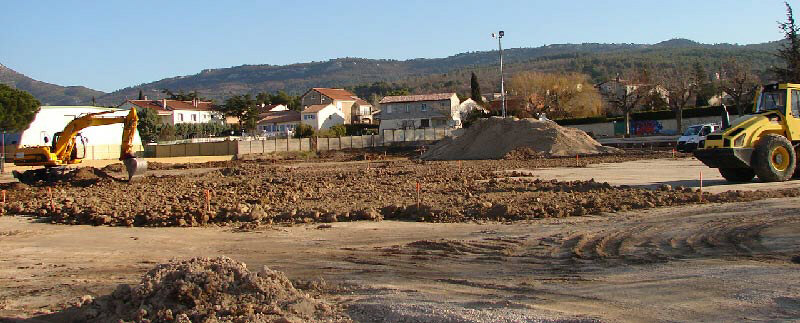

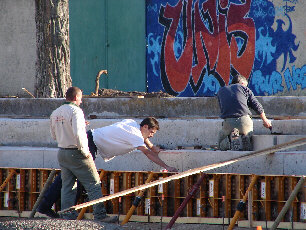

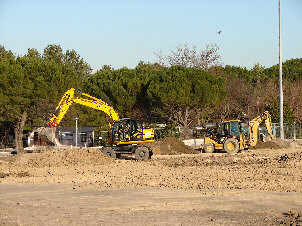

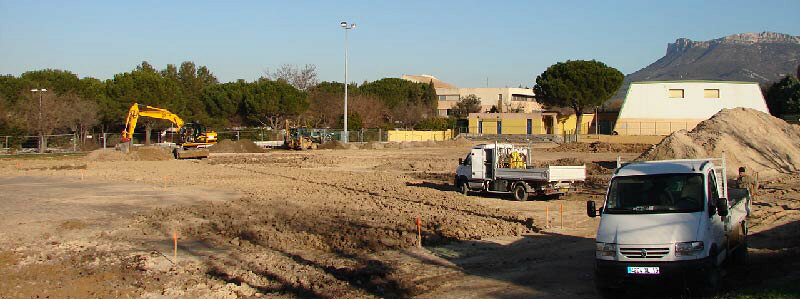

23 Janvier 2008 : Démarrés mi Décembre 2007 avec un mois de retard, les travaux avancent petit à petit sur le stade Burles

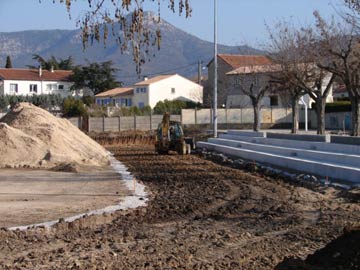

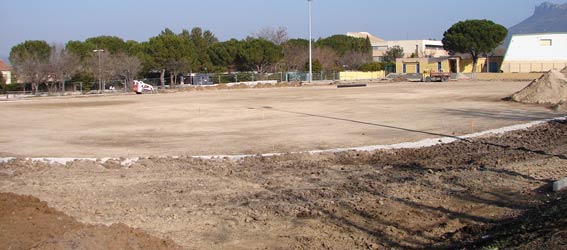

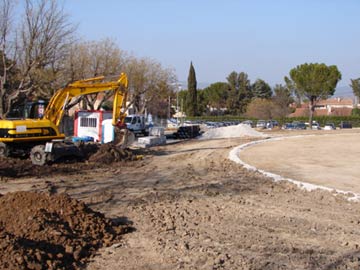

14 Février 2008 : La piste d'athlétisme commence à être tracée tandis que les tribunes sont quasiment terminées.

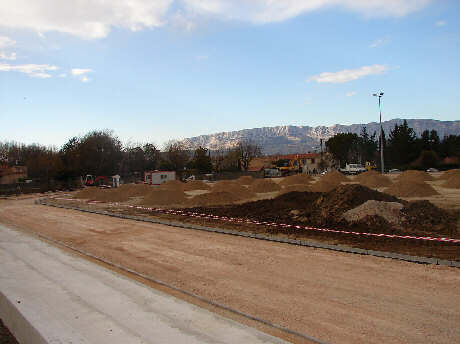

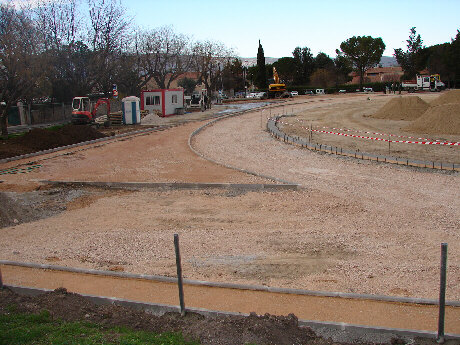

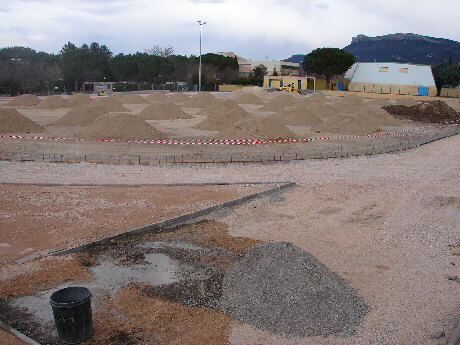

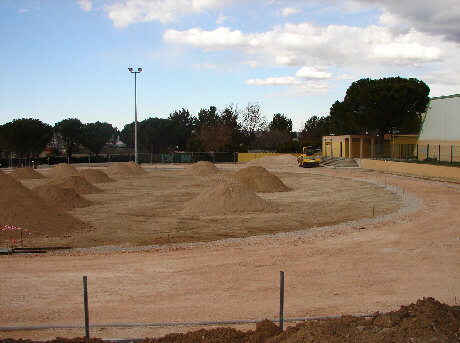

5 Mars 2008 : La piste d'athlétisme est en pleine création

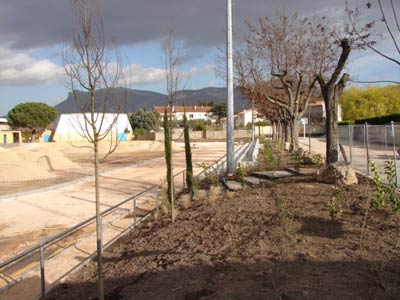

12 Mars
2008 :
Les paysagistes sont passés en action et ont créé les différents espaces verts
tout autour du stade en y plantant de nombreux arbres ou arbustes avec
arrosage automatique : tout
le long de la route longeant le presbytère, à l'opposé au pied du
gymnase mais aussi entre le parking du collège et le stade sur tout le
long, et chose assez surprenante voir aberrante, juste derrière les
gradins coté piscine... Apparemment les paysagistes ne viennent jamais assister à des spectacles sur le stade ou manifestations. En effet cet espace derrière les gradins qui est à chaque fois archi comble par les gens debout, étant donné que les gradins ne sont pas très grands et qu'il n'y a pas d'autres endroits pour regarder , endroit où par ailleurs les organisateurs de manifestations y installent généralement sonos et matériels , va devenir inaccessible quasiment de partout puisque les paysagistes ont juste laissé un petit espace pour accéder aux gradins et une petite bande rien de plus ! A n'en pas douter ces plantations seront dans un sal état après le prochain spectacle qui aura lieu cet été certainement comme par exemple le feu d'artifice... et tout sera ensuite à refaire !!! |
5 Avril 2008 : Les travaux du stade, sont quasiment arrivés à leur terme en ce début avril, le mobilier est entièrement posé ainsi que la clôture et les cages de foot. Il ne reste désormais plus que la piste à poser.
11

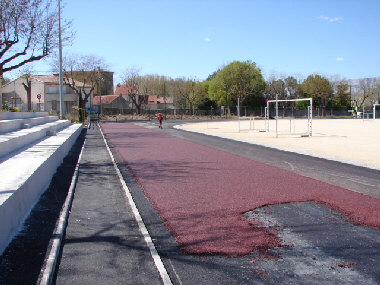

Avril 2008 : La dernière étape de la rénovation du Stade démarre
avec l'enrobage de la nouvelle piste d'athlétisme. En effet l'ensemble de la piste a été goudronnée et une première couche d'essai de l'enrobé final rougeâtre a commencé à être posé... |

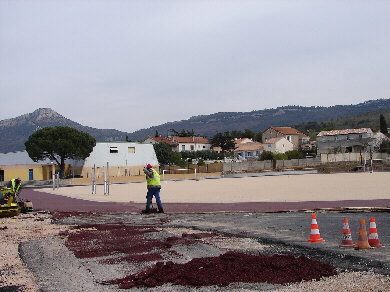

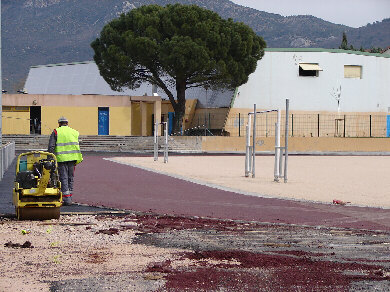

16 Avril 2008 : Etape finale maintenant, avec l'enrobé final rougeâtre qui est posé par dessus le goudron... Il ne manque désormais plus que les peintures au sol avec le traçage des couloirs de course.. |
1er Juin 2008 :
Les travaux du Stade sont stoppés depuis presque un mois et demi, alors
qu'ils auraient du déjà être terminé depuis mi mars. La piste qui avait
été posée entièrement avec son goudron a été retiré la semaine suivante
totalement et depuis plus personne n'y travaille. En cause les
nombreuses intempéries qui ont eu lieu depuis janvier qui ont gorgé
d’eau les couches argileuses les plus profondes, ne permettant pas
d’obtenir les portances requises pour supporter la mise en œuvre des
enrobés de la piste d’athlétisme sans observer de déformations. Les

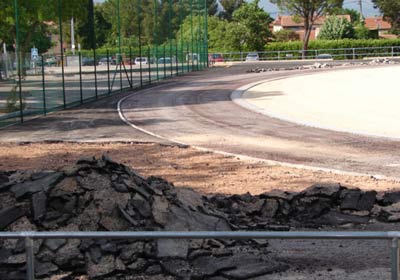

fortes pluies depuis la mi mai ne vont pas arranger les choses.
Du coup le feu de la St Jean qui devait avoir lieu sur le stade le 23 Juin n'aura pas lieu à cet endroit mais sur l'esplanade de la Gare Sncf. Un avenant au budget prévu a alors été voté par le conseil municipal mi avril , ce qui représente un surcout de 22.165,15 € H.T soit +6.7%. |
Stoppés depuis
mi avril les travaux du Stade Burles se sont enfin définitivement achevés le
15 Septembre 2008 par la réunion de fin de chantier entre les élus et
les différentes entreprises mais aussi par le tracé des couloirs et
l'étalonnage de la piste d'athlétisme.
Une piste qui a donc, après 5 mois de repos enfin été terminée avec la pose
de l'enrobé la semaine précédente. Une tache qui a été compliquée et a
demandé de nombreuses recherches et réunions pour les élus et services
puisqu'une nappe souterraine avait bloqué le chantier, les gros engins de
chantiers ne pouvant pas rentrer sur le stade sous peine de déformer la
piste. Il a donc fallu revoir les moyens pour poser l'enrobé .

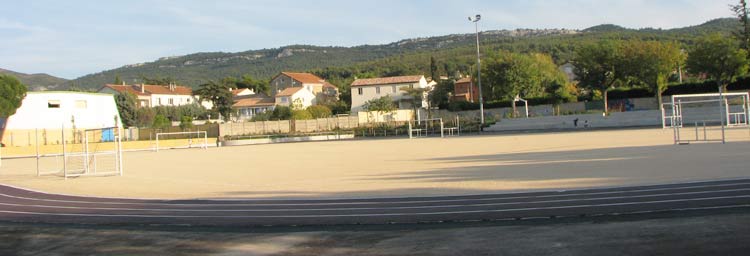

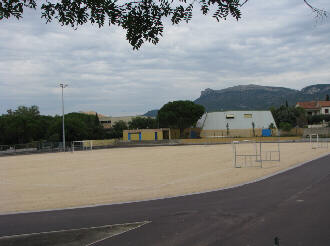

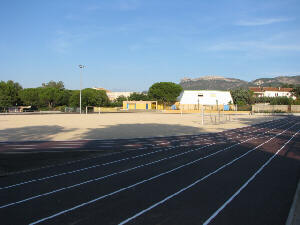

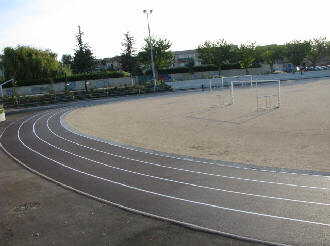

L'enrobé drainant posé au départ mi avril et retiré de suite à cause de déformations a été finalement remplacé par une matière imperméable et d'une couleur beaucoup plus foncée qu'auparavant, comme vous pouvez le comparer avec les photos ci dessus... Le Stade est donc ouvert au public depuis le 16 septembre après quand même 10 mois de fermeture soit une durée trois fois supérieure à ce qui avait été prévu. Les particuliers, les écoles et le collège ont donc désormais à leur disposition une piste d'athlétisme de 100m avec 5 couloirs et deux terrains stabilisés de foot à 7. Toute l'enceinte est interdite aux véhicules par une barrière. Le terrain de basket a lui aussi été réaménagé et les espaces verts ont déjà bien poussé depuis le printemps.

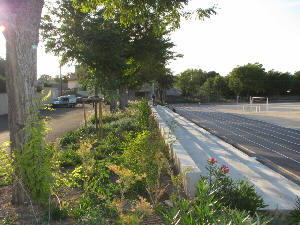

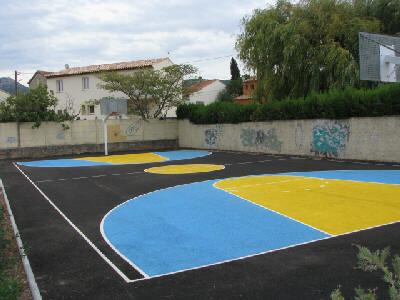

Les Espaces verts
Le terrain de basket |
