Le centre ville est en pleine phase de rénovation de nouveau en cet automne 2015. La municipalité a en effet entrepris de lourds travaux sur l'avenue Leo Lagrange (dans le prolongement de ceux réalisés en début d'année) mais aussi sur les rues Feraud, Clérion et Urbain Dubois, qui s'étaleront du 5 octobre 2015 au 4 mars 2016.
=> Présentation détaillée des travaux
HAUT DE LEO LAGRANGE

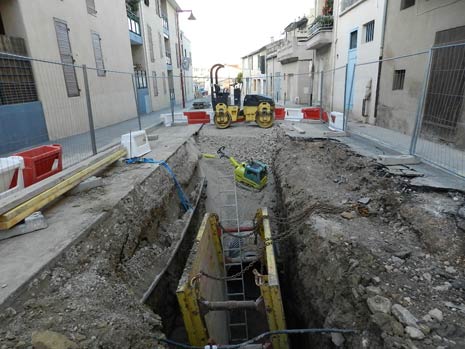

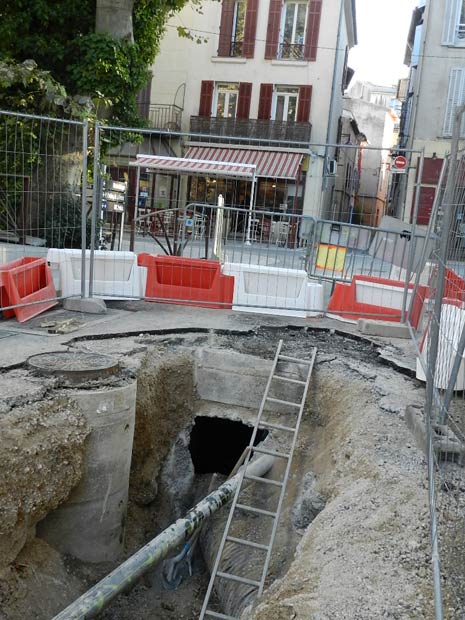

17/11 : Démarrés le mardi 6 octobre 2015 les travaux du haut de l'avenue Léo Lagrange entre Le bvd de la République et l'avenue René Cassin ont vite avancé durant plusieurs semaines lors de l'étape qui consistait à reprendre tous les réseaux sous terrains comme doubler les canalisations d'eaux pluviales. Mais hélas depuis début novembre ces derniers sont à l'arrêt bizarrement. La fin des travaux de cette portion vitale pour la circulation qui étaient prévus dans une semaine le 24 Novembre 2015 sont bien partis pour être reportés. Face à l'arrêt de ces travaux la ville a eu la bonne idée de réouvrir la circulation sur celle ci ce 16 novembre.

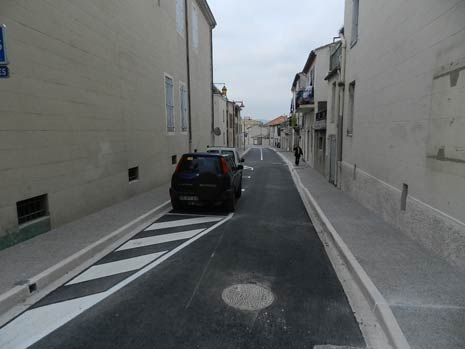

17/12/2015 : Après avoir été abandonnés pendant plusieurs semaines, les travaux de cette portion haute de Léo Lagrange ont été terminés définitivement le 17 décembre 2015 avec trois semaines de retard sur le planning annoncé. Le goudronnage de la chaussée et la pose du bétonnage désactivé des trottoirs ont ainsi été effectués. Des trottoirs qui sont donc beaucoup plus grands qu'auparavant, et le stationnement supprimé sur cette portion. Cependant surprise 3 places ont néanmoins été finalement conservées sur la portion haute entre le bvd de la République et la rue des Minimes.

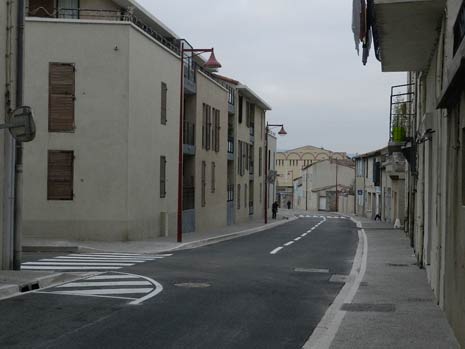

BAS DE LEO LAGRANGE

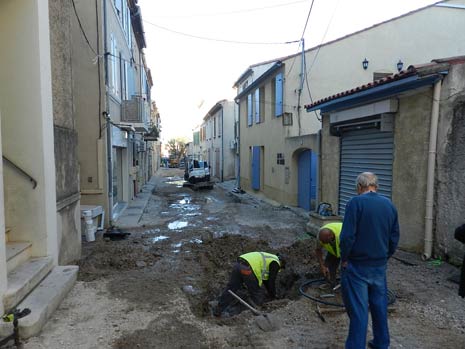

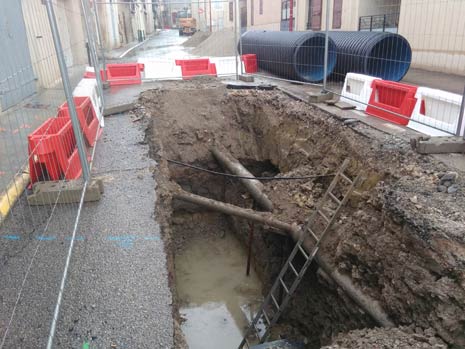

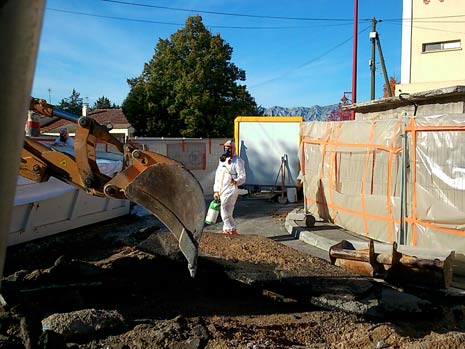

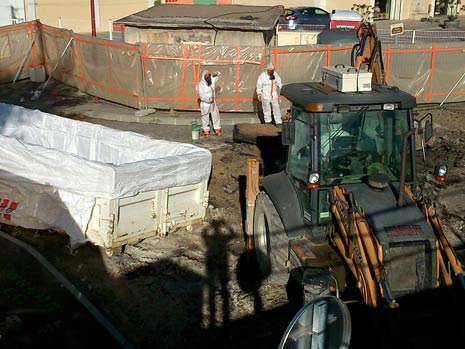

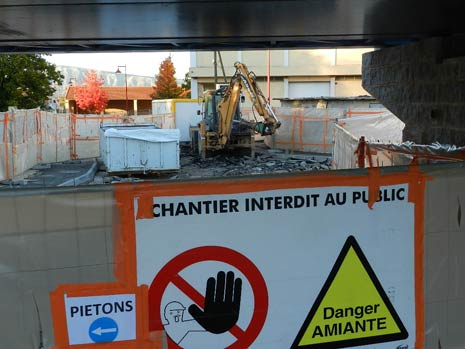

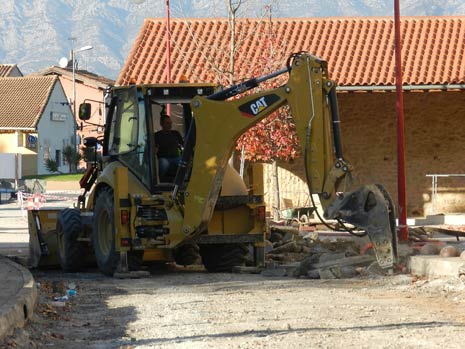

10/11 : Cette portion située entre le Pont rail et le rond point du Boulevard de l'Europe a démarré avec 3 semaines de retard , le 29 octobre avec une phase très compliquée qui a demandé énormément de précautions de sécurité avec la pose de grillages plastifiés, des bennes, container puisqu'il s'agissait de retirer du goudron qui contenait de l'amiante. Ceux sont ainsi des hommes portant des combinaisons spéciales et des masques qui ont travaillé sur les lieux durant plusieurs jours. Les travaux se poursuivent eux avec une phase identique de décaissage du goudron progressive jusqu'au rond point en cette mi novembre.

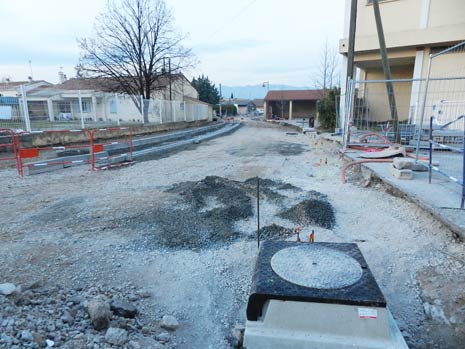

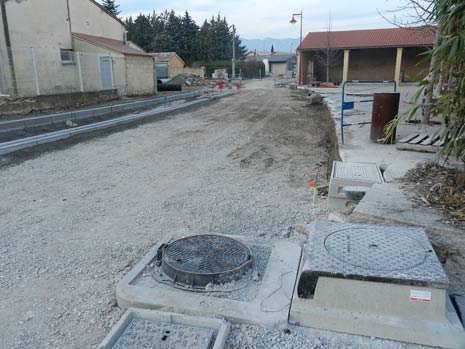

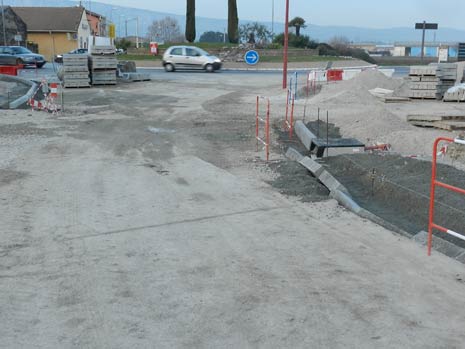

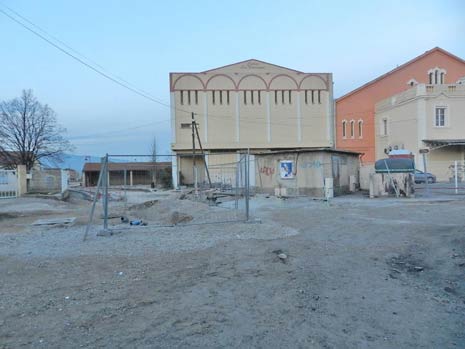

17/12/2015 : Les réseaux souterrains repris, de gros travaux de terrassements ont été effectués en décembre, cassant une partie de la place du lavoir, ainsi que les trottoirs pour permettre à la route d'être recalibrée avec un nouvel arrondi jusqu'au pont. Les bordures de trottoirs ont elles commencé à être posées. Comme prévu les travaux ont été stoppés durant les vacances de Noël.

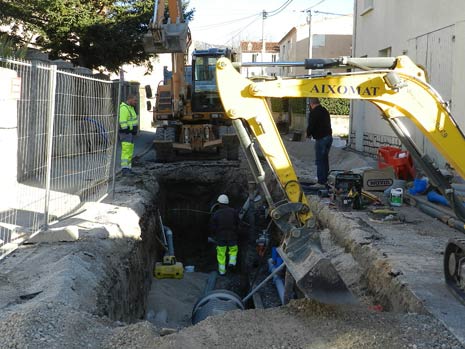

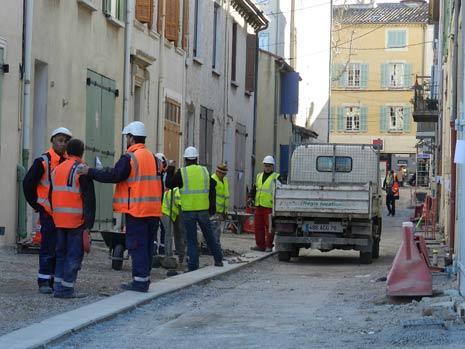

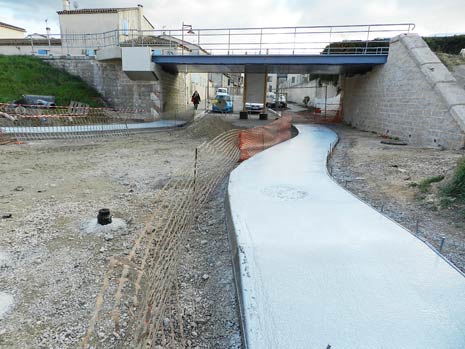

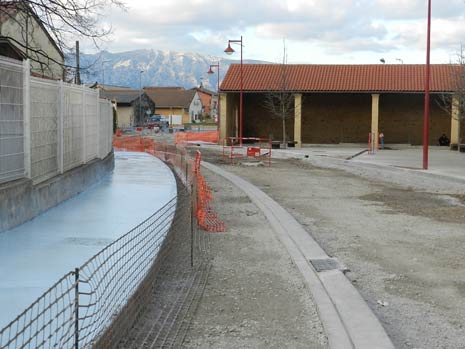

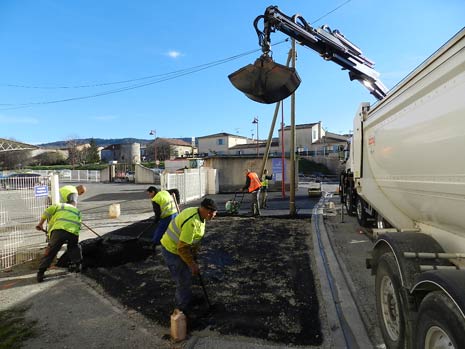

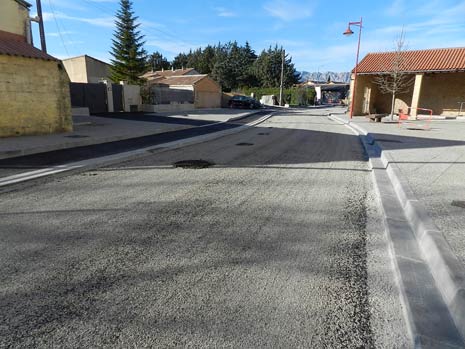

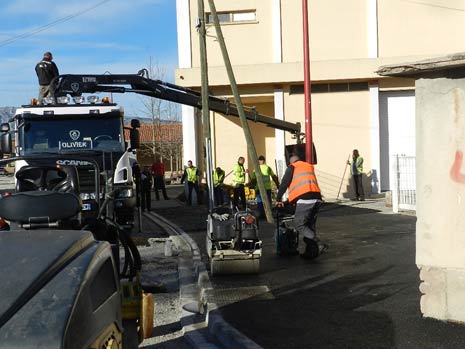

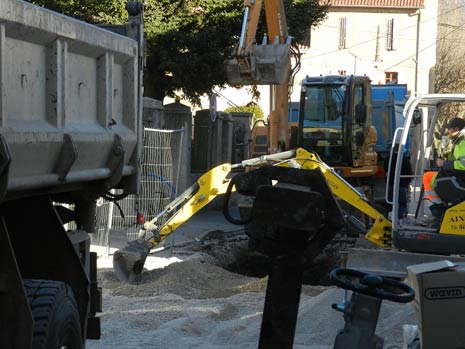

21/01/2016 : Durant le mois de janvier les trottoirs ont fini d'être créés puis bétonnés coté Ouest, puis le 1er février c'est ceux coté Est qui ont été goudronnés, suivis du goudronnage de la route les 3 jours suivants.

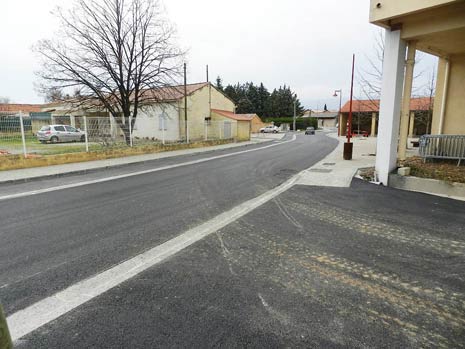

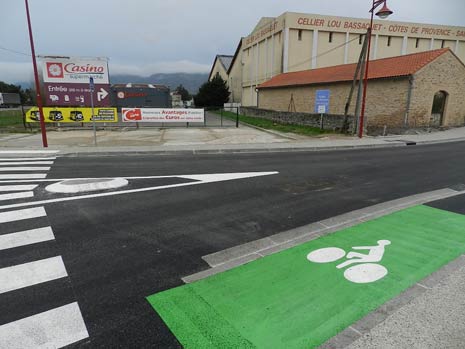

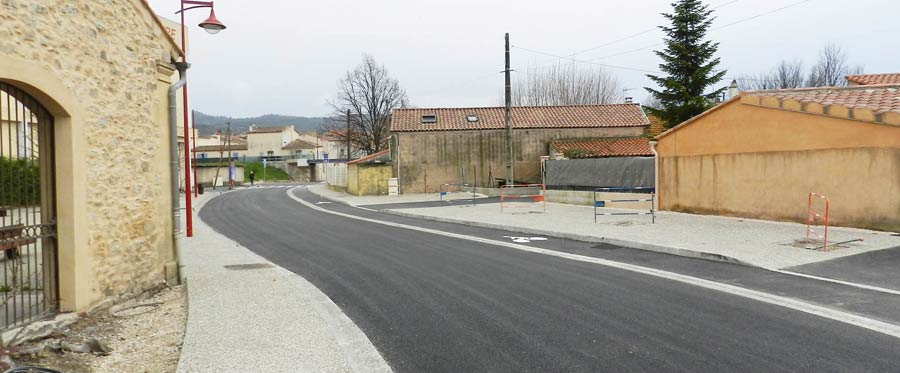

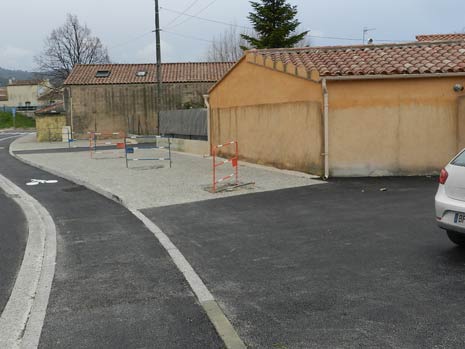

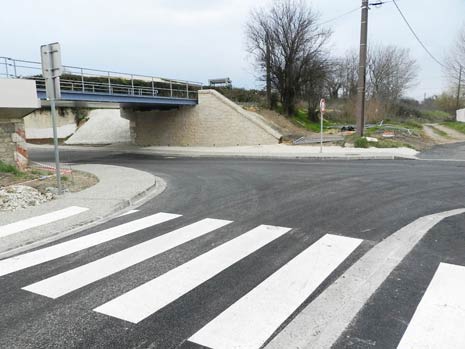

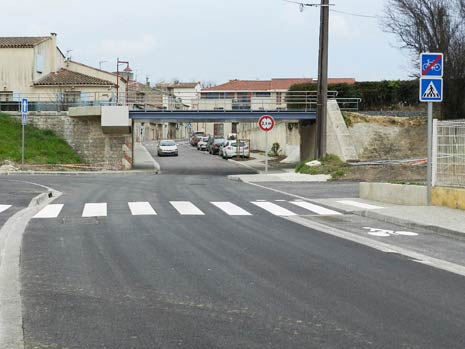

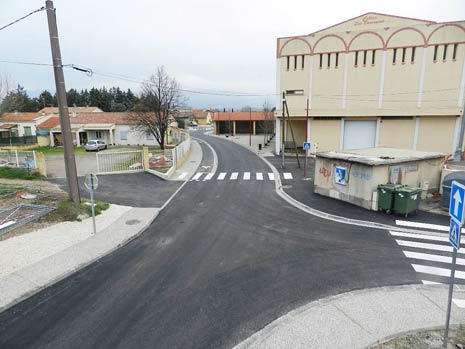

05/02/2016 : C'est le vendredi 5 février 2016 en fin d'après midi que l'avenue Leo Lagrange a été rouverte définitivement aux automobilistes après près de deux ans de travaux en différentes portions. C'est donc une belle entrée de ville qui a ainsi été créée en venant de Puyloubier avec une large chaussée, mais plus réduite qu'auparavant, de larges trottoirs de chaque coté pour une meilleure sécurisation des piétons, une piste cyclable a également été créée. Quelques arbres doivent encore être plantés sur le trottoir près du rond point. On notera par contre que l'accès au parking derrière le casino a été supprimé puisque le trottoir n'a pas été abaissé comme auparavant.
Les nombreuses inondations qui avaient lieu sur cette avenue depuis des années, devraient normalement être enfin terminées puisque les canalisations ont été agrandies, et la chaussée elle est désormais en pente le long du lavoir, et non plus en forme de cuvette. Il ne reste plus qu'un test grandeur nature avec de forts orages pour voir la qualité de la réalisation.
|
|
RUE CLERION

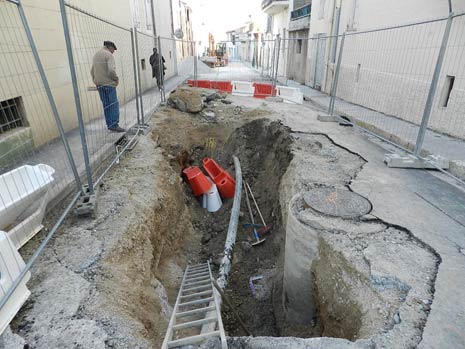

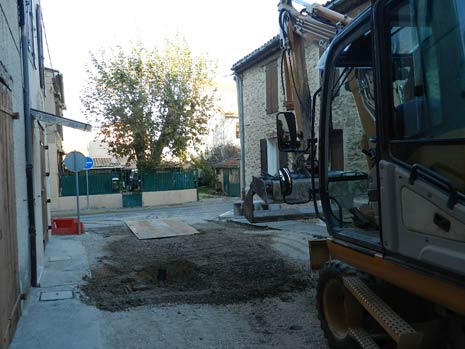

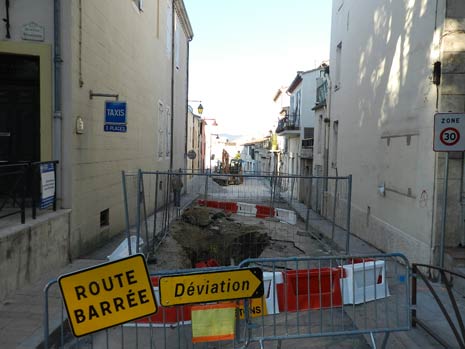

10/11 : Alors que les travaux de la Rue Feraud ont été décalés dans le temps, afin d'attendre que la portion de Leo Lagrange haute soit terminée, histoire de ne pas bloquer tout le centre ville en circulation, ceux de la rue Clérion ont eux débuté le 3 novembre, alors qu'ils étaient prévus mi janvier. Là aussi le goudron a été retiré pour le moment.

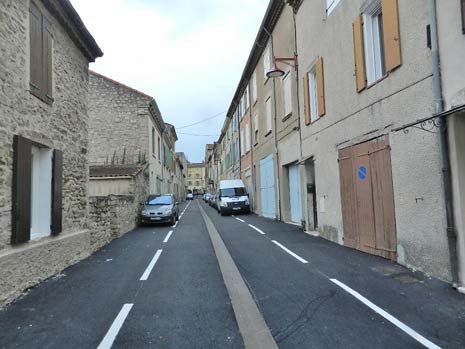

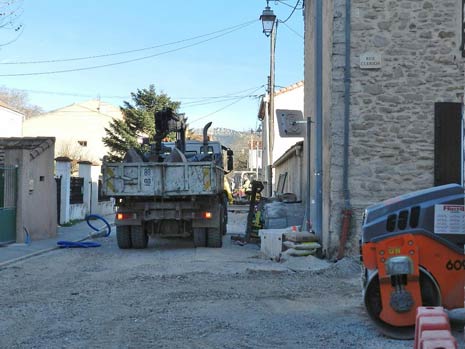

09/02/2015 : Les travaux de la rue Clérion se sont enfin achevés le 8 février dernier avec le goudronnage de la route et la pose d'une gouttière en son centre, seul changement par rapport à avant. Des travaux qui furent extrêmement long 3mois, sur cette si minuscule portion alors qu'ils avaient été annoncés pour même pas un mois !!!!
RUE FERAUD

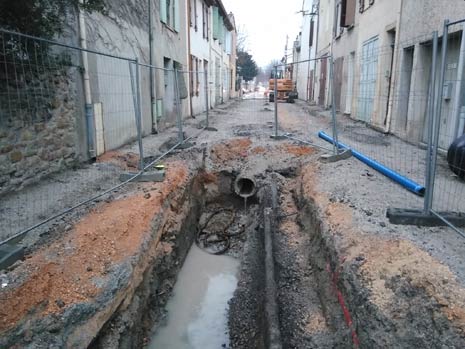

09/02/2015 : C'est aux alentours du 10 janvier que les travaux de la rue Feraud ont démarré au niveau du carrefour avec Cassin, avec le remplacement au fur et à mesure des réseaux sous terrains.
mesure d'audience
TRETS AU COEUR DE LA PROVENCE
